Kirkkotie – monipuolinen purkukohde haastavissa oloissa

Kohde: Asuinkerrostalo, Kirkkotie (noin 1000 m² purkutöitä)
Työn kesto: Arvioitu kesto noin 2,5 kuukautta
Aloitus: Huhtikuun alkupuolella 2025
Valmistuu: Kesäkuun alussa 2025

Työn sisältö:

  • Parvekekaiteiden purku
  • Savupiipun purku
  • Olemassa olevan lasiseinän säilyttäminen

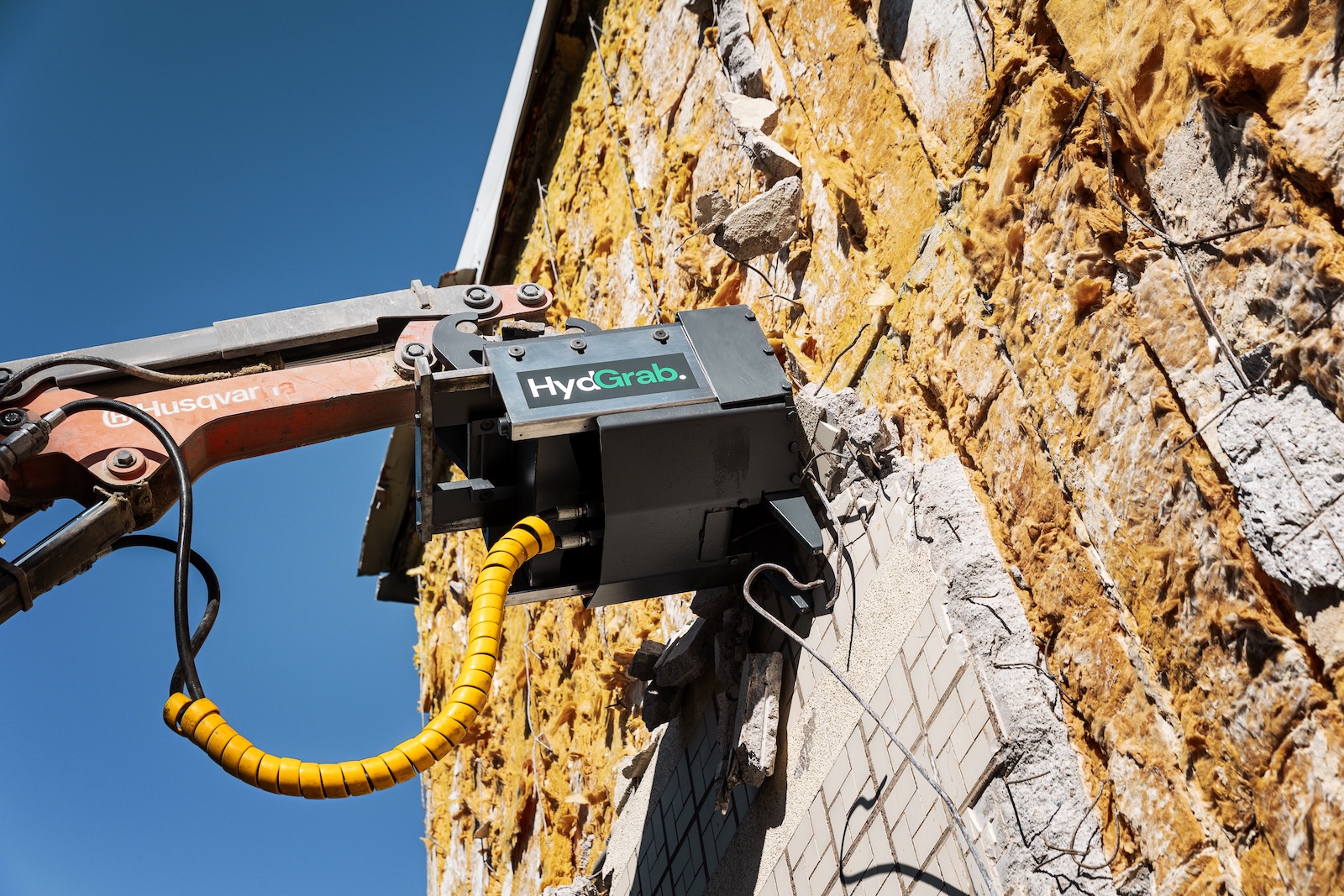

  • Julkisivupurku (klinkkeripintaiset sandwich-elementit)

Työmaan alku – haasteet ja ratkaisut

Keväinen työmaan aloitus toi mukanaan omat haasteensa erityisesti sääolosuhteiden muodossa – yöllä käytiin pakkasen puolella, mutta päivällä oli plussaa ja kosteutta. Kirkkotie osoittautui myös lokaationa erityisen haastavaksi: pihat ja nurmikot oli suojattava tarkoin, sillä työhön tarvittiin raskaita koneita, kuten 30-metrinen kurottaja ulottumaan talon kaikkiin kulmiin.

Työmaan perustaminen vaati huolellista suunnittelua ja yhteistyötä asukkaiden kanssa, jotta kaikki sujui turvallisesti ja aikataulussa.

Työn kulku – mitä purettiin ja miten?

Parvekekaiteet purettiin suunnitelman mukaan sahaamalla. Työ sujui täsmällisesti ja siististi, ilman yllätyksiä. Piipun purku onnistui myös suunnitellusti, mutta sijainti lasiseinäisen porraskäytävän nurkassa vaati erityistä huolellisuutta. Lasiseinää ei vaihdettu, joten se suojattiin huolellisesti koko purkutyön ajaksi.

Pintamateriaalit ja purkutekniikka

Julkisivun klinkkeripintaiset sandwich-elementit eivät aiheuttaneet ongelmia. Kyseessä oli meille tuttu materiaali, joka hoitui helposti oikeilla laitteilla ja työtavoilla – purku sujui hallitusti.

Missä mennään nyt?

Nyt toukokuun loppupuolella työmaa on noin puolivälissä. Työt etenevät suunnitellusti kohti loppua ja kesäkuun alussa tontilla näyttää jo täysin uudelta, arvoidun aikataulun mukaisesti.


Kirkkotien kohde on hyvä esimerkki siitä miten huolellinen suunnittelu, kokemus ja viimeisen päälle hiotut työtavat sekä oikeat koneet ratkaisevat purkutyön onnistumisen – myös haastavassa ympäristössä.
